春启奋进正当时,项目攻坚加速度。一季度是全年发展的“开门红”关键期,天地建设为扎实落实第一季度项目落地目标,多点发力、协同推进,以务实举措推动各项建设任务落地见效,为全年项目建设开好局、起好步筑牢根基。

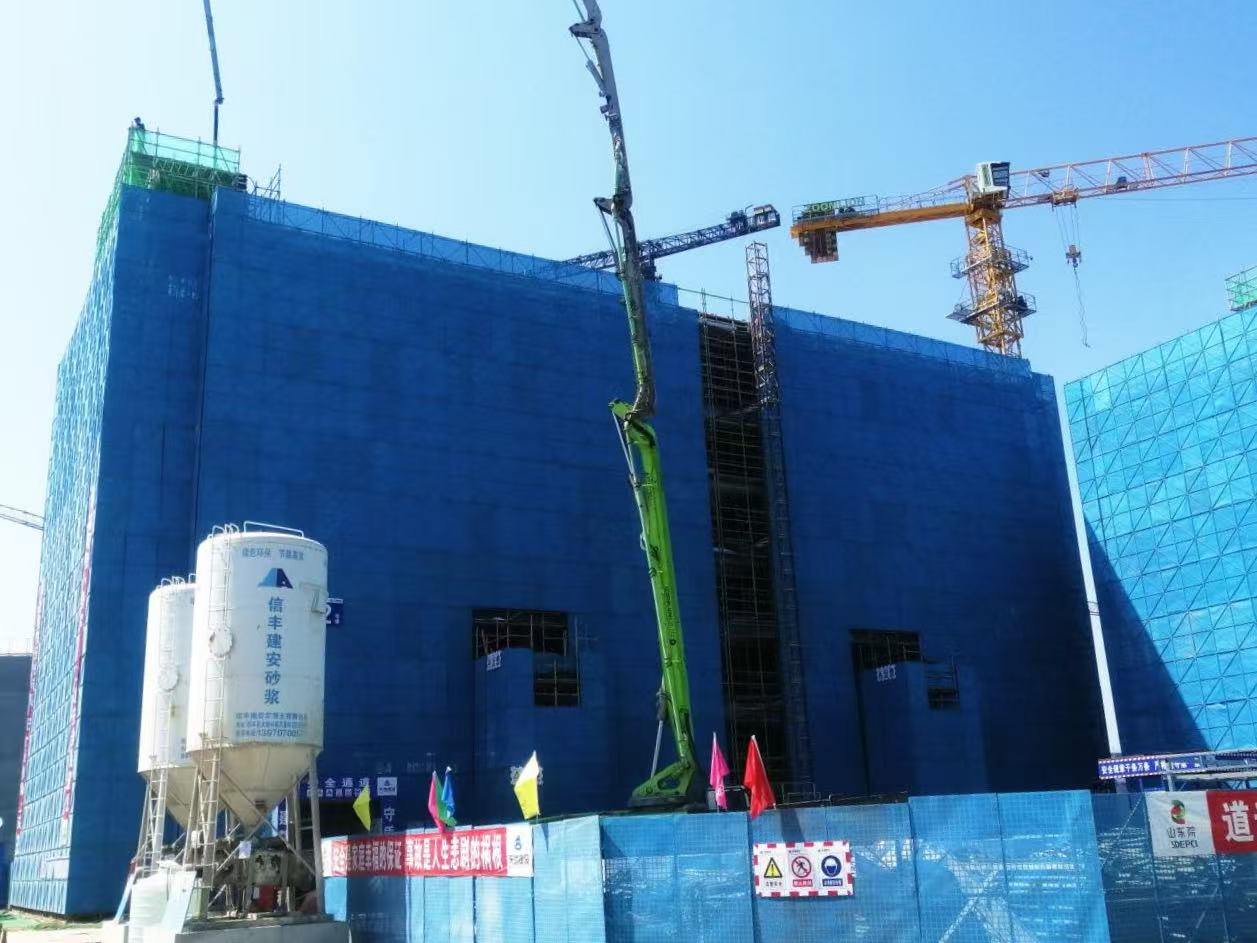

陕投延安热电项目:进度与安全“两手抓”
作为重点能源保供项目,截至目前,该项目已累计完成产值约4000万元,施工进度稳步推进。施工现场,一系列进度数据彰显着建设活力:尿素制备间施工完成80%,机组排水槽施工完成85%,综合管架施工完成95%,各关键节点有序落地。同时,项目部始终将安全生产放在首位,把“开工第一课”真正落到实处,组织全员开展实打实的隐患自查工作。全体建设者深刻践行“没有安全的进度,再快也是零”的理念,以安全护航项目施工有序推进。
商洛电厂二期项目:交付前的“品质算盘”
该项目一标段已进入竣工收尾的关键阶段。为确保交付品质,项目部摒弃了简单的冲刺动员模式,专门召开“交付细节整改会”,将重点放在屋面边角、墙面平整度、水电安装接口等细微之处,以对细节“精雕细琢”的态度,全力打磨工程品质,力求向业主交付一把高品质的“放心钥匙”。与此同时,项目三标段同步推进前期筹备工作,严格开展人员到岗核查、入场安全教育等工作,从严把关、做实各项保障,确保施工“接力棒”平稳交接,为后续建设工作的有序推进筑牢坚实基础。
陕投信丰能源项目:稳住“80%”的关键期
陕投信丰能源项目4栋员工值班楼及服务中心单体建筑内,二次结构施工正有序推进。目前,项目总进度已达80%,4栋单体建筑已全部封顶,工程建设取得阶段性成果。进入施工新阶段,更需以稳扎稳打的态度夯实建设基础。项目部坚持将安全管控前置到位,组织人员对所有施工区域开展地毯式安全隐患排查,当前,19名管理人员与47名一线工人已完成安全培训,全员目标清晰、步调一致。项目部将以科学组织施工为核心,把控施工质量,稳步推进二次结构与水电安装工作,全力以赴攻克剩余20%建设任务,确保项目节点目标按期达成。
陕煤地质草滩生活基地:多工种协同的“大会战”
陕煤地质草滩生活基地商业办公及酒店项目建设开启多兵种协同作战模式,幕墙安装、室内装修、机电安装等多个作业面同步推进,施工高效有序。项目部65名施工人员已全部完成安全培训,1台施工电梯和45台施工吊篮也已完成全面检修调试,为安全施工提供了有力保障。目前,项目二次结构施工已全部完成,水电及幕墙安装进度均达到一半以上。面对室内安装与幕墙作业交叉施工窝工、材料进场衔接不畅等问题,项目部坚持科学统筹、精细管理,通过优化工序衔接、强化现场调度,有效提升施工效率,确保各项节点目标按期实现,助力一季度整体目标落地。
各项目立足节点、协同发力,既是天地建设冲刺一季度“开门红”、夯实全年发展基础的生动实践,也是践行集团“一体两翼四协同”产业布局的具体行动。下一步,天地建设将持续强化实干担当,紧盯一季度目标任务,抓实抓细项目建设各环节,以实实在在的建设成效,为陕煤地质集团高质量发展贡献更大力量。
郑立宇/文、图
